投稿邮箱:sy.china@163.com
联系电话:010-85916510

泉州市最大的中型水库彭村水库18日下闸蓄水

2018-01-19 09:55:00来源:泉州晚报

昨日10时10分许,七库连通源头水库——彭村水库,在经历了2年半的项目前期工作和3年9个月的紧张施工、验收后下闸蓄水,这是市直水利系统在“大干40天 比拼开门红”活动中取得的又一重大突破。

\

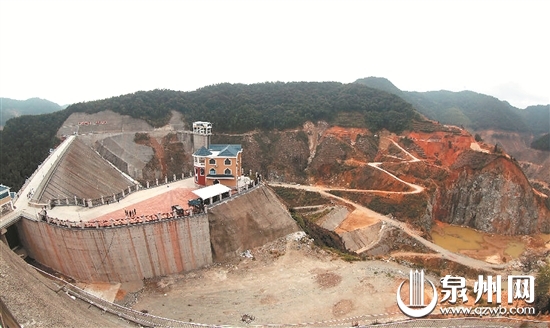

彭村水库坝区 (陈小阳 摄)

\

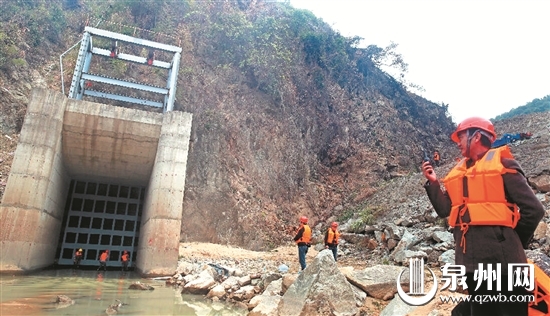

水库下闸,开始蓄水。(陈小阳 摄)

北水南调

每年引入4亿立方米闽江水

彭村水库是一座以供水、防洪功能为主兼有发电等综合效益的水利枢纽工程,是泉州七库连通工程的源头水库,它有一个优雅的别称“云龙湖”。

位于闽江大樟溪德化县城关上游浐溪河段的彭村水库,坝址控制流域面积144.5平方公里;水库正常蓄水位642米,总库容7843万立方米,电站装机容量7400千瓦;迁移人口3168人,工程建设用地4874亩,项目总投资约16亿元。枢纽工程主要由高92.5米的钢筋砼面板堆石坝、长291米设2扇弧形钢闸门的侧向溢洪道、高64米的进水塔、总长470米洞径3米的引水系统以及发电厂、厂区综合楼和5公里35千伏送出工程等组成。

彭村水库工程为2014—2017年省在建重点项目,目前已是泉州地区的第三大水库和最大的中型水库,与下游龙门滩水库联调后,每年可将闽江大樟溪4亿立方米的优质来水,跨流域调入晋江东溪,是晋江下游600多万泉州人民的应急备用和战略性水源工程;工程投产后,德化城关25万人的供水保证率将从现状的36%提高到100%,城关防洪标准将从现有的20年一遇提高到50年一遇,配套电站发电以及增加下游梯级电站发电总量达5400万千瓦时。

水利部肯定

多项指标在全国走前列

2017年以来,在抓好工程扫尾的同时,我市加快工程验收进度,现41个分部工程、792个单元工程全部通过验收,优良率达95%。

彭村水库是“十二五”开局以来我省开工建设的18座大中型水库5座完工项目中,库容和投资额最大的一座。水利部稽查组评价:在工程管理、建设速度以及资金到位等方面,彭村水库走在全国重大水利工程建设的前列。水库也被省水利厅誉为我省重大水利项目的一面旗帜和大中型水库建设的样板工程。

水库征安迁工作由德化县组织实施,与工程同步推进。土坂安置区正在抓紧施工,预计2019年上半年完工,当年年底移民可搬迁入住。

据悉,下一步,我市将力争在2018年完成彭村水库工程验收决算,同时申报中国水利工程建设最高奖项“大禹奖”。

相关链接

彭村水库“成长”历程

2011年6月 前期工作启动

2012年9月 开工仪式

2012年9月 项目建议书通过审核

2013年6月 导流洞正式动建

2013年9月和11月 工程可研报告、初步设计报告先后获批

2014年1月 完成主体工程施工单位和监理单位招标

2014年4月 主体工程动工建设

2014年12月5日 导(截)流通过验收

2014年12月24日 大坝开始回填

2015年 大坝坝体填筑

2016年底 枢纽工程完工

2017年 工程扫尾,工程验收

2018年1月18日 下闸蓄水

水库等级如何划分

大(一)型水库库容大于10亿立方米;大(二)型水库库容大于1亿立方米而小于10亿立方米;中型水库库容大于或等于1000万立方米而小于1亿立方米。小(一)型水库库容大于或等于100万立方米而小于1000万立方米;小(二)型水库库容大于或等于10万立方米而小于100万立方米。
