亚欧能源网:(全进芬)11月8日,由湘西供电公司召集运行单位(永顺电力)、监理、施工方,在永顺县新建的35千伏首车变电站内,共同对变电站主设备进行开箱检查,确保新设备“健康”入网。
此新建的35千伏首车变电站位于永顺县首车镇川洞坪,将供电于首车镇、两岔乡、西岐乡、勺哈乡部分村寨。此站按无人值守站设计,其近期规模为:容量为6300千伏安主变一台,35千伏进线一回,10千伏出线三回。此站于7月30日破土兴建,目前已完成土建交安,转序电气设备安装。
为严格把控入场变电站新设备的质量关,保障新建35千伏首车变电站“零缺陷”的投产运行,如今变电站主设备开箱检查和试验(复试)工作按序按要求进行,对运输损伤、设备缺陷、不规范指标做到早发现、早处理,杜绝不合格不达标设备入场,为永顺电网电全运行把好首道质量安全关。

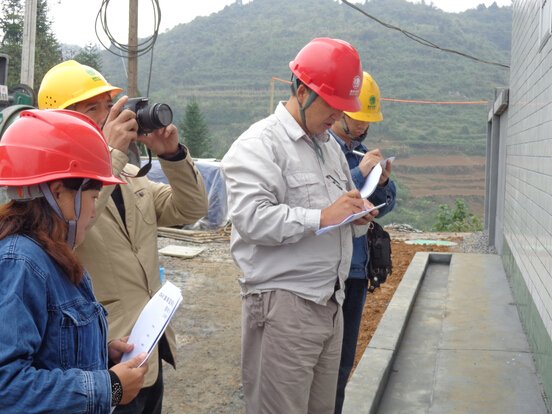

图一为:新设备开箱检查

图二为:对电压互感器进行复测试验

图三为:检测隔离刀闸镀银层厚度

图二为:对电压互感器进行复测试验

图三为:检测隔离刀闸镀银层厚度
